Постоји једноставан принцип који вреди изградити навику праћења: најгоре време да сазнате да поруџбина касни је дан када је фабрика првобитно обећала да ће је завршити. До тада је терет резервисан, купцима је речено, а планови залиха су већ направљени на датум који више не постоји.
Праћење се не односи на слање више порука. Ради се о томе да се унапред договори који ће контролни пунктови бити потврђени, тако да лапсус у другој недељи исплива на површину у другој, а не у шестој. Фабрици је то лако. Онај који се опире потврди одређене прекретнице вам говори нешто пре него што се појави било какво кашњење.

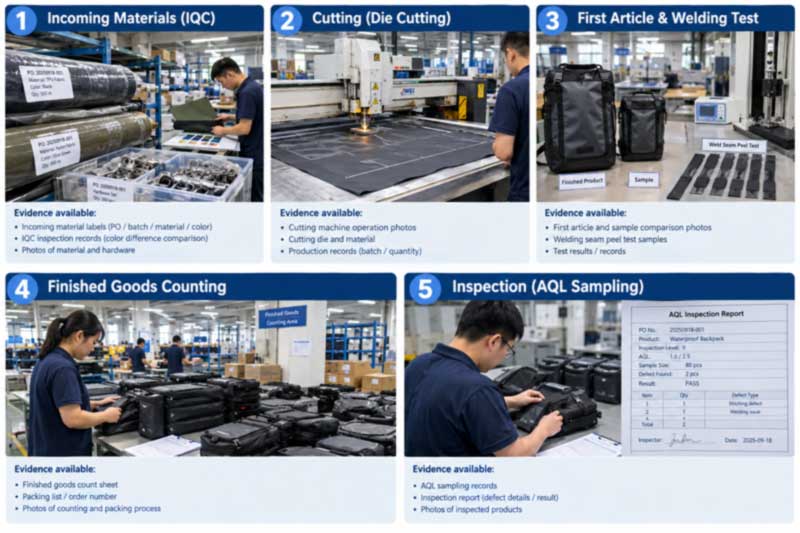

Уместо да питате када ће роба бити послата, пратите напредак у свакој фази. У наруџби водоотпорних торби значајне контролне тачке су:
| Милестоне | Оно што потврђује | Доказ за тражење |
|---|---|---|
| Материјали су стигли и прегледани | Тканина, рајсфершлуси, хардвер у кући и пролазни ИКЦ | Фотографије ролни и хардвера са референцом поруџбине; потврда боје према одобреном стандарду |
| Сечење је почело | Панели се секу према одобреном шаблону | Фотографије линија; потврда да верзија шаблона одговара одобреном узорку |
| Први чланак је одобрен | Прва производна јединица одговара узорку злата | Фотографије или испоручена јединица првог чланка; резултат теста љуштења завара од почетка рада |
| Производња завршена | Количина готова, пре паковања | Потврда бројања и ин-лине КЦ записи |
| Инспекција је прошла | Роба верификована према договореном АКЛ-у и тестовима | Извештај о инспекцији — документ за који је везана билансна уплата |
Вредност њиховог именовања на потврди поруџбине, а не усред производње, је у томе што сваки има приложен датум. Пропуштена прекретница тада постаје видљива одмах уместо да се тихо апсорбује у распоред.
Ово је једина најкориснија навика коју купац може усвојити, а не кошта ништа. Упоредите:

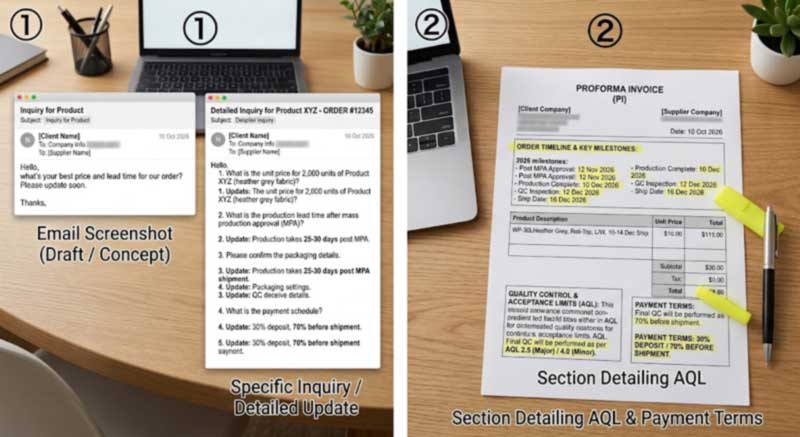

Остала питања са истим својством: колико јединица је исечено, колико заварено, колико састављено, ког датума ће бити готов први артикал, за који датум је заказан преглед. Нејасна питања добијају нејасне одговоре; специфична питања разоткривају проблеме довољно рано да би се они решили.
Повезани сигнал вредан пажње: ажурирања која временом постају све мање одређена. Добављач који је давао број јединица и сада каже да је „све на правом путу“ обично је наишао на проблем од којег покушава да се опорави пре него што вам то каже. Та промена у језику је често најраније доступно упозорење.
Кашњења у овој категорији концентришу се на предвидљивим местима, а познавање њих говори вам шта да проверите:
Праћење функционише боље када су услови договорени на почетку. Вреди укључити у налог за куповину или предрачун:
За контекст о томе шта се дешава током тих недеља, водоотпорна торба се креће кроз фиксни низ:
Потпуна техничка секвенца је наведена у водичу запроцес производње од сечења до РФ заваривања.
Фабричка ажурирања су корисна, али се сами пријављују. Тамо где је поруџбина велика или је критична по датуму, независна провера претвара тврдњу у чињеницу - инспекција током производње са отприлике 20–30% завршености открива фундаменталне проблеме док се серија још може исправити, а завршна инспекција пре испоруке потврђује готову робу.
Купци су добродошли да именују свог инспектора или трећу страну као што су СГС или КИМА на било којој локацији. Потпуна процедура инспекције корисника — распакивање, вакуум екстракција, 24-часовни статички одмор и утврђивање цурења ваздуха — може се пратити од краја до краја. Стандарди и класификације кварова су наведени устандарди контроле квалитета водоотпорне производње, и како организовати посету на лицу места у водичу зафабричке ревизије.
Једна навика која одваја купце који напредују од оних који понављају исте проблеме: кратак преглед након поруџбине након што је роба испоручена. Прођите прекретницу по прекретницу на временској линији и питајте где су се проблеми појавили, шта је био основни узрок, колико је поправка била ефикасна и како би се могла у потпуности спречити следећи пут.
У програму за понављање ово се директно преноси у следећу наруџбу — компонента која је изазвала кашњење се наручује раније, нејасноћа спецификације која је изазвала прераду се уписује у стандардни пакет, а распоред се прилагођава тако да одражава оно што се стварно догодило, а не оно што је планирано. Одржавање петог реда једнако добро као и првог описано је у водичу заредослед доследности.
Сеалоцк (ИиФуЛонг Оутдоор Геар Цо., Лтд.) производи водоотпорне торбе више од 20 година, производећи за међународне брендове на отвореном, укључујући ОСПРЕИ, КАИЛАС, Хелли Хансен, СИММС, ОРВИС и Вест Марине.
Организирано по категорији, а не по приоритету:
| Слика | Модел | Категорија | Материјал | Оцена | Страница производа |
|---|---|---|---|---|---|
|
СЛ-Д002 | Сува врећа, 5–63Л | 500Д ПВЦ | ИПКС7 | Виев |
|
СЛ-Ц594 | Дуффел, 55Л | 500Д ПВЦ | ИПКС7 | Виев |
|
СЛ-Е119 | Ранац, 20Л | Катионски ТПУ композит | ИПКС8 | Виев |
|
СЛ-Ц619 | Мотоцикл, 35 / 50Л | 500Д ПВЦ | ИПКС6 | Виев |
|
СЛ-К089-А | Торба за оквир бицикла | 600Д ТПУ | Временска прогноза | Виев |
|
СЛ-Е868А | Ремен за пецање, 12Л | 840Д ТПУ | ИПКС8 | Виев |
Пуне категорије се налазе исподводоотпорне кесе, суви руксаци, исуве кесе.
П: Колико често треба да тражимо ажурирања током производње?
О: Уместо учесталости, договорите контролне тачке. Материјали у кући, сечење је почело, одобрен први чланак, производња завршена, инспекција је прошла — пет потврда са приложеним датумима надмашују недељне е-поруке са питањем како ствари иду, а исплива на површину када се то догоди, а не на крају.
П: Наш добављач каже да је све на правом путу, али не даје детаље. Да ли је то проблем?
О: Вреди испитати. Питајте за број, а не за статус — који проценат материјала је потврђен, колико јединица је исечено, ког датума је спреман први чланак. Ажурирања која временом постају мање специфична често су најраније доступно упозорење да је распоред пропао.
П: Шта обично узрокује кашњење наруџбине торбе?
О: Прво спремност материјала - прилагођене боје и специјализовани патентни затварачи имају своје временско трајање. Затим касне промене спецификације, које приморавају заустављање или прераду, алате за нове облике, гашења за празнике и заказивање уместо капацитета. Већина је видљива рано ако се прекретнице потврде.
П: Можемо ли прегледати током производње, а не само пре испоруке?
О: Да, и вреди тога за велике поруџбине или поруџбине које су критичне за датум. Инспекција са отприлике 20–30% завршености открива фундаменталне проблеме док се низ још увек може исправити; инспекција пре отпреме затим верификује готову робу. Инспектори које именује купац или инспектори треће стране прихватају се на било којој локацији.
П: Како да заштитимо лансирање од кључног значаја за датум?
О: Поставите датум уназад од вашег датума у руци кроз транзит, инспекцију и производњу, а затим додајте бафер — и поделите датум лансирања на упит како би распоред био изграђен око тога. Тамо где кашњење носи стварну цену, договорите правни лек у налогу уместо да се ослањате на добру вољу након чињенице.
П: Да ли нас структура плаћања 30/70 штити?
О: Има када је баланс везан за положену инспекцију пре отпреме, а не за обећање. Тај јединствени термин је оно што инспекцији даје комерцијалну снагу — нема извештаја, нема баланса, роба остаје у фабрици док се не заврши прерада и не прође накнадна инспекција.
Пошаљите жељени датум заједно са количином и спецификацијом, а ми ћемо заказати прекретнице производње и инспекције у односу на то, уместо да наводимо време испоруке у изолацији —пошаљите упит. Сеалоцк одговара на упите о набавци у року од 24 сата, са производњом из Донггуана, Кина или Хо Ши Мина, Вијетнам.
